工程进度

FLO by Sansiri
预计2025年12月完工
- 已通过EIA环境影响评估
- 已获得施工建筑许可
-

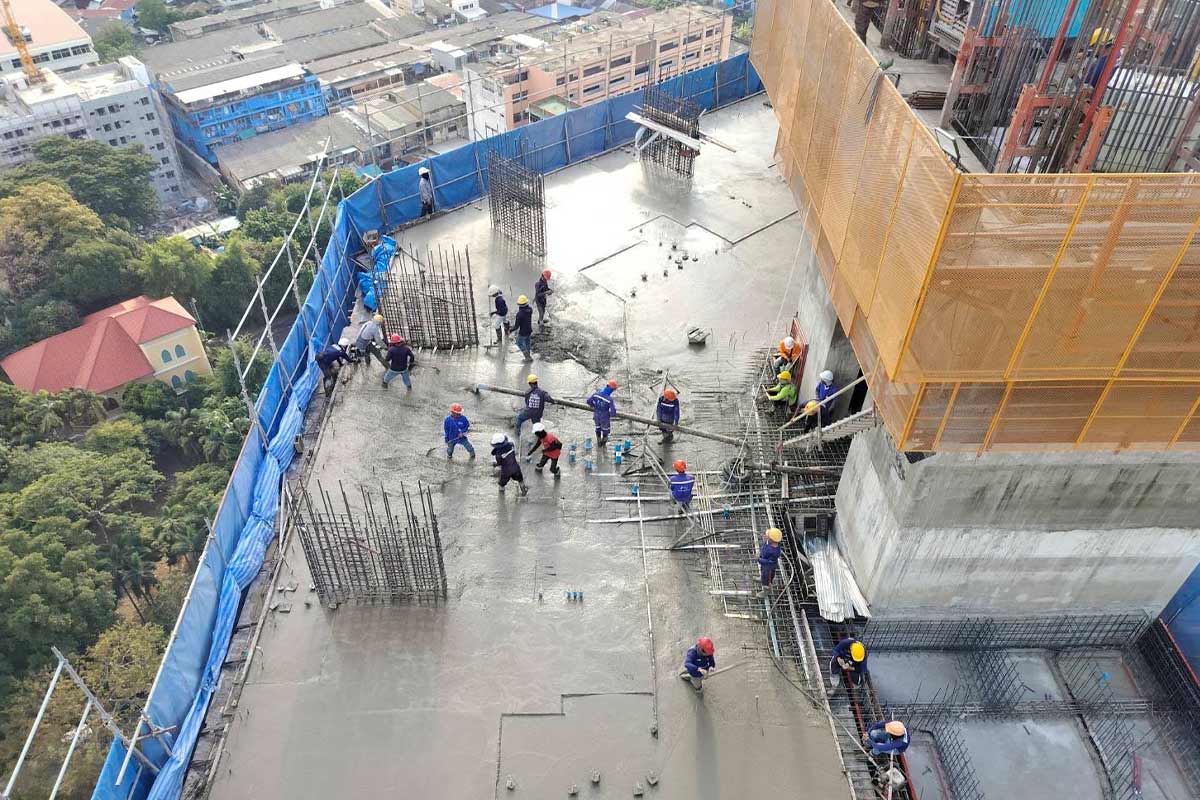

结构工程
打桩工程完成100%
基础工程完成100%
结构工程完成90%
-

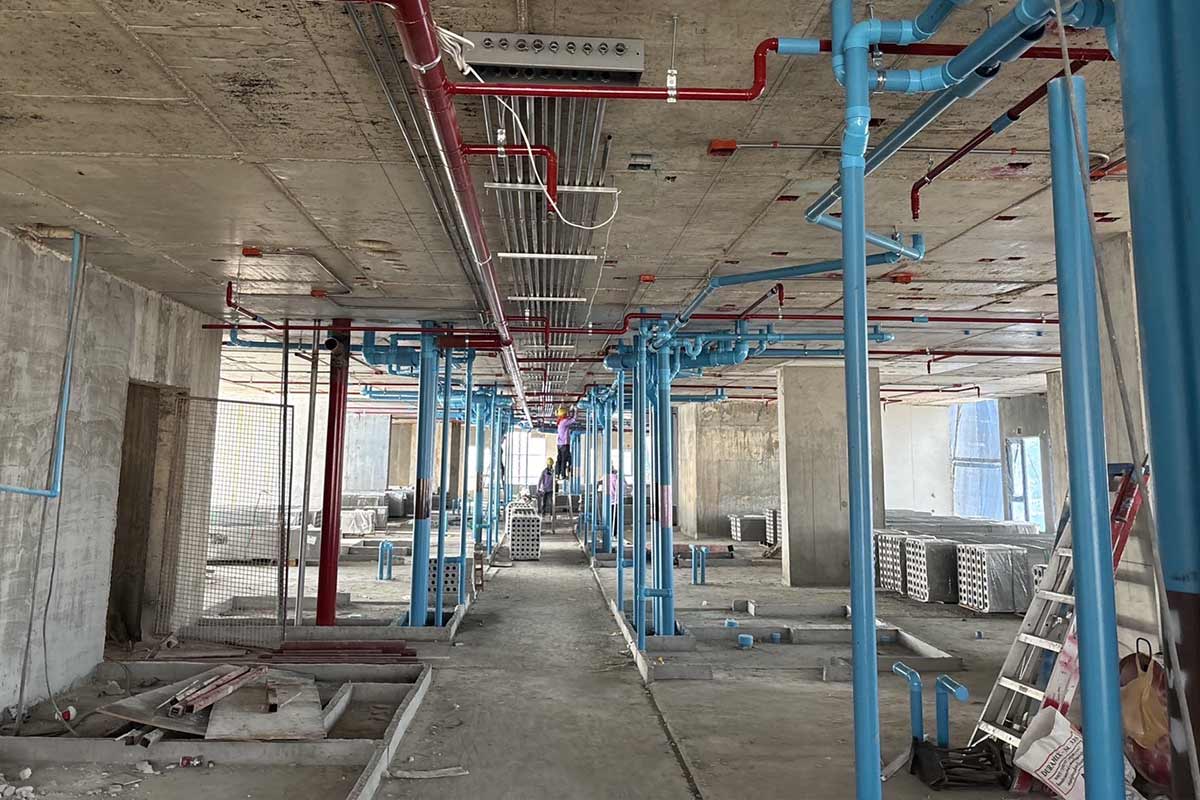

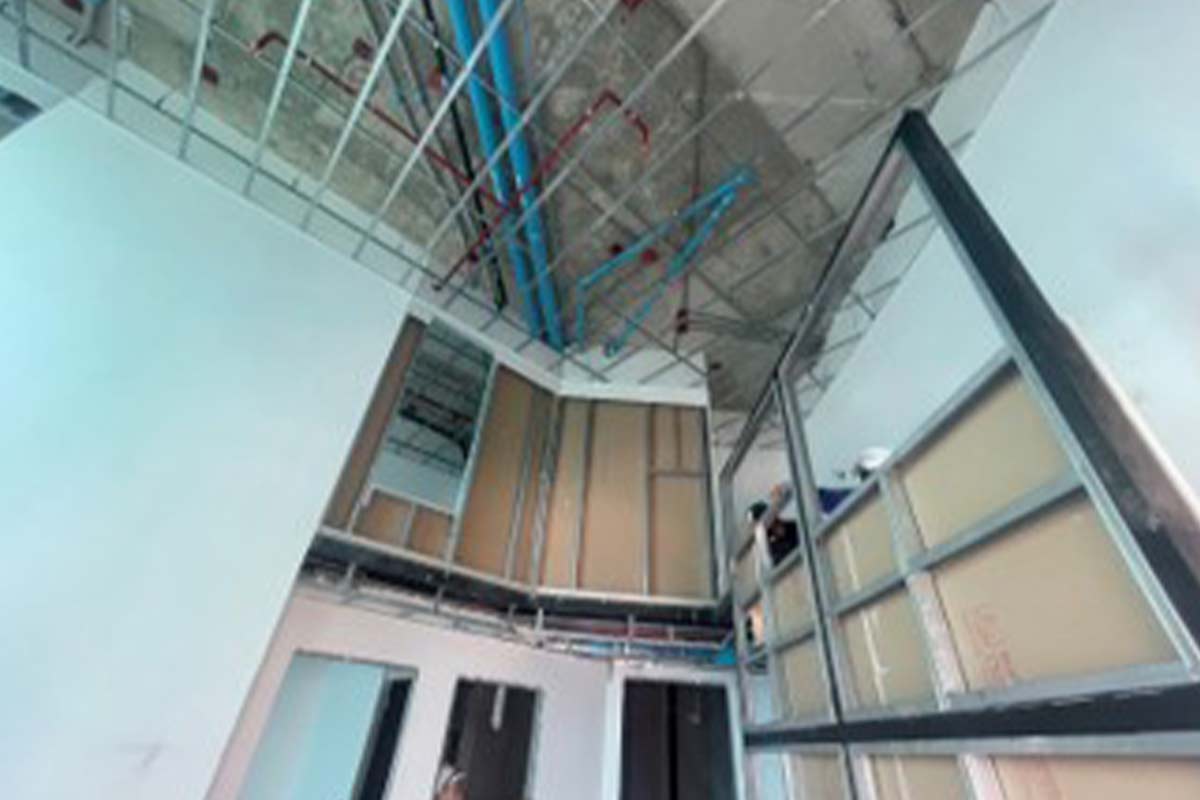

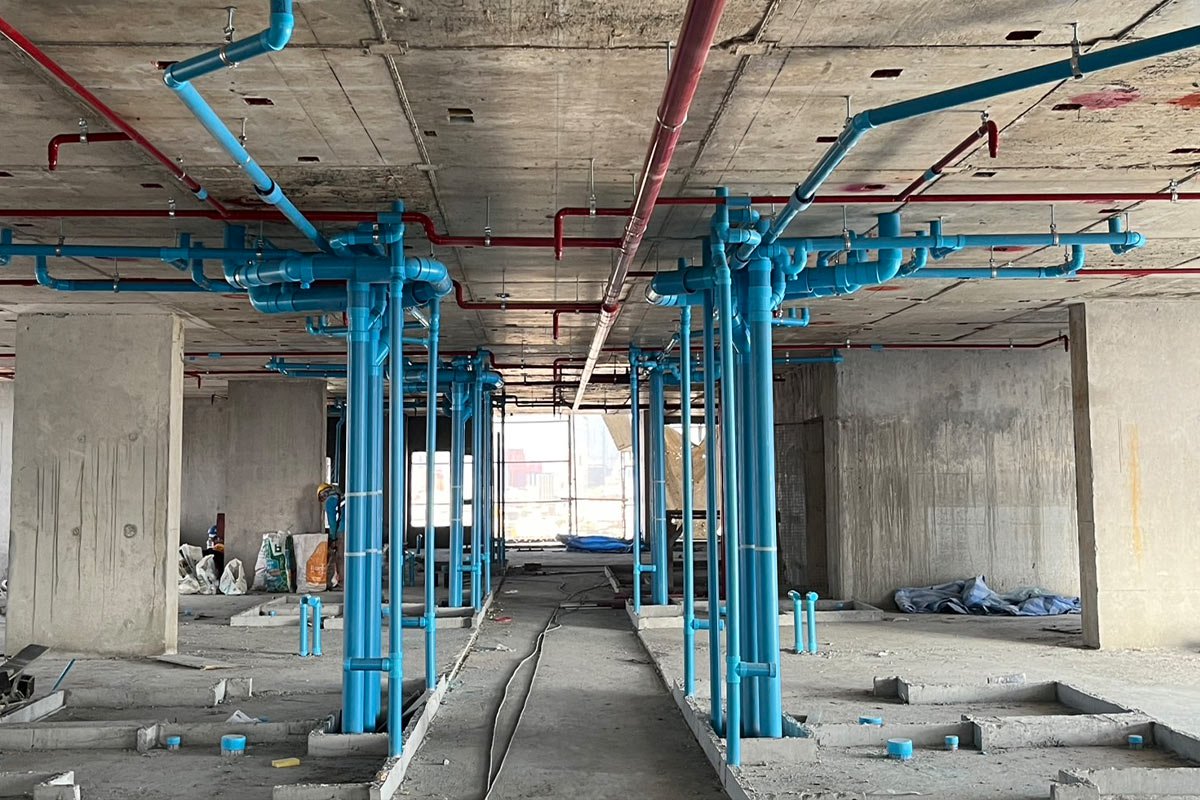

水电系统
电气系统完成至18楼
泵送系统完成至19楼
-

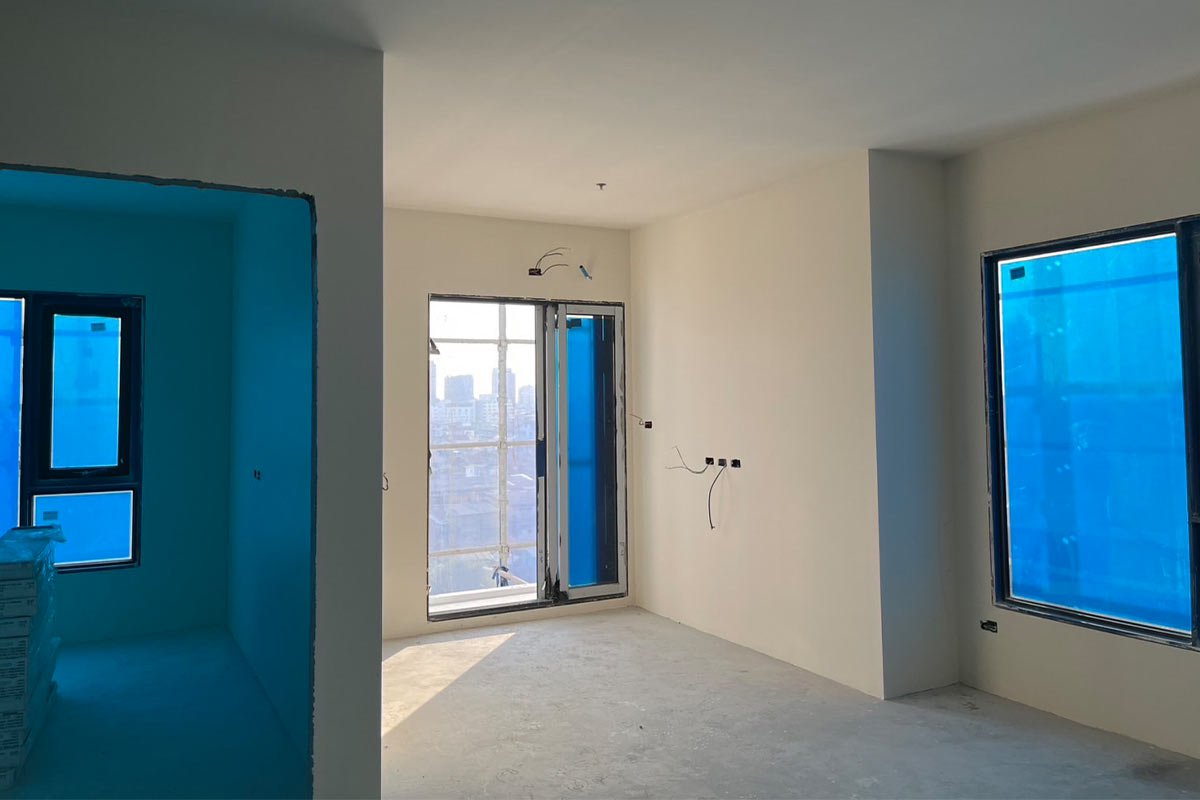

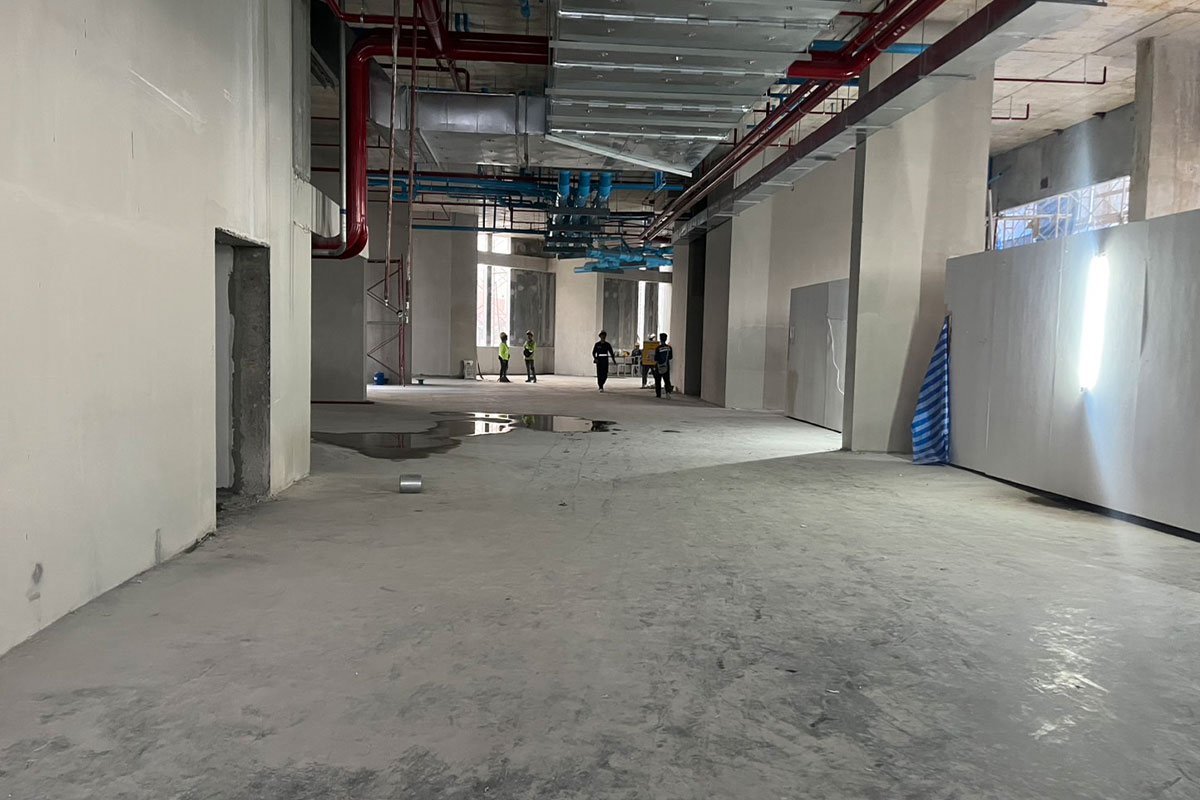

建筑工程
外墙工程完成至16 楼,内墙工程完成至19 楼
